    【打造500億市場巡禮】西南邊陲展新姿
    ——中廣核新能源董干150兆瓦光伏項目建設紀實

    時間: 2024- 12- 31 信息來源: 新聞中心 作者: 李 進 劉忠進 字號:[ ] 分享:

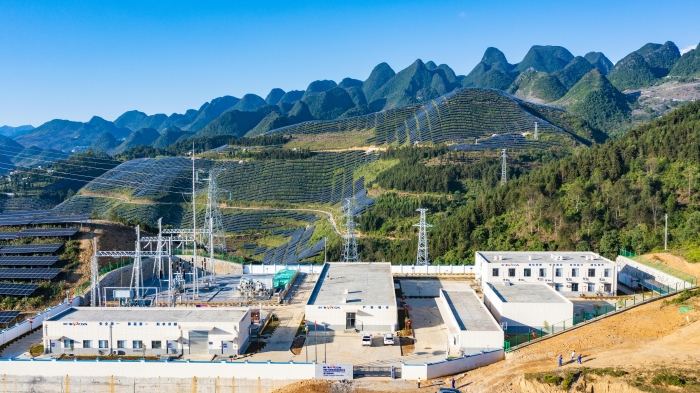

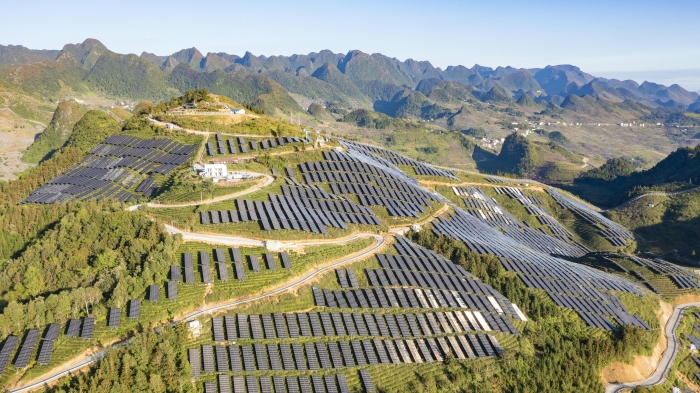

    2024年8月30日,中國電建集團貴州工程有限公司以PC方式承建的中廣核新能源董干150兆瓦光伏項目A標段全容量并網發電,依山而建的若干個光伏列陣猶如荒山披滿藍色鎧甲,在陽光下熠熠生輝,形成當?shù)匾坏懒聋惖娘L(fēng)景線,安全、優質、高效的建設效果,源源不斷的清潔電力,讓這片曾經飽受戰火洗禮的土地?zé)òl(fā)勃勃生機、有了新的詮釋,深受業主、監理單位和社會各界的一致好評。

    前期進場? 精心籌備

    中廣核新能源董干150兆瓦光伏項目位于云南省文山壯族苗族自治州麻栗坡縣楊萬鄉的中越邊境線上,南與越南安明縣毗鄰,西南與八布鄉接壤,西北與六河鄉相接,東北與鐵廠鄉交界,占地面積約3725畝,場址高程600米~1200米。新建220千伏升壓站一座,光伏場區內以7回35千伏集電線路接入升壓站35千伏側,經變壓器升壓至220千伏再以1回220千伏外送線路至220千伏云海風電場。中國電建集團貴州工程有限公司以PC總承包方式承建升壓站及光伏場區A標段工程,主要包括升壓站、35千伏集電線路及84.364兆瓦光伏區施工。

    2023年10月,貴州工程公司董干150兆瓦光伏項目團隊抵達現場,克服重重困難完成前期準備,于2023年11月1日正式開始工程建設。

    問題導向? 舉措頻施

    項目地處中越邊境,越南人和少數民族居多,地區情況復雜。施工現場為山地光伏,施工難度大,夏日炎熱、雨水充沛、雨天頻繁,導致經常性人員窩工,雨后對施工現場破壞較大,泥石流爆發頻繁,施工現場草木旺盛,時常有毒蛇出沒,嚴重威脅現場施工人員的安全。?

    現場坡度大,設備材料運送困難,只能由人工搬運;當?shù)厝肆Y源匱乏,年輕精壯勞動力較少,且無專業技術,需大量從外地外省進行調配,增加了人工成本;光伏區土質較淺,底部為巖石層,對于光伏支架引孔造成巨大困難;本地機具更是匱乏,只能花高價從外面長期租賃機具,增加機具成本;地處邊境、交通不變,材料設備運輸周期長,遇到雨天經常性的塌方,導致運輸車輛無法進入,影響現場施工進度;設計院提供圖紙緩慢,并且經常性的出現錯誤,造成施工現場多次返工,現場為搶工期大量進人,但是現場因為圖紙不全,導致現場工人無活可干,慢慢人員流失;山路崎嶇,道路狹隘,日常通行車流量較大,交通安全事故頻發,潛在安全隱患較大。

    針對上述困難,項目部與當?shù)卣案浇逦瘯⒙?lián)系,了解當?shù)卣呙耧L(fēng)民俗,積極參與地方性建設,打好堅實基礎,避免現場的阻工;根據天氣預報及雨季周期,按照工期進度及節點,合理安排人員和機具進場,統籌規劃,降本增效;主動與業主及設計方面進行溝通,優化施工方案,在原有的基礎上再向下超深開挖2米,采用大塊石料進行回填澆筑,降低了主變基礎后期過度沉降的風險。經常開展應急演練,提前準備好應急物資,結合實際調整應急方案,保障現場人員、機具及施工的安全;現場工作點常備飲水及醫療物資,防止人員中暑和毒蛇傷害,與當?shù)匦l(wèi)生醫院建立幫扶,保障受傷人員第一時間得到救治;結合現場施工進度,合理調配設備材料進場,避免過早得進場造成設備的損壞,并合理安排設備堆放,做好防雨排水得措施,安裝視頻監控,加強人員巡邏和看護,項目設備共計1.6億左右,截至項目帶電,現場未發生偷盜破壞等現象;跟進出圖進度派人駐場,根據施工進度出圖,將圖紙影響降到最小,大大降低了返工的頻次;人員車流量較大,山路崎嶇險峻,項目部多次組織相關交通安全培訓,并對現場車輛進行登記建檔,在車輛粘貼標識,在易發生交通事故的路段進行安全警示標語的懸掛,并做好防護樁反光條等措施的安放,聯系交警隊對現場人員進行交通安全知識培訓教育,提高交通安全現場人員的交通安全意識。

    黨建引領? 碩果滿枝

    項目部通過黨建與工程項目深度融合,不斷創新黨建工作新思路和新方法,促使項目部每一名黨員干部、青年團員充分發揮先鋒模范帶頭作用,規范化高效地開展工作,形成了滾動發展的良性循環新格局。

    項目部充分發揮黨建引領作用,進一步增強了參建人員歸屬感,最大限度釋放了產業工人的創造力。班子成員盡職盡責、率先垂范,積極協調參建各方,統一思想,形成合力,團結帶領黨員突擊隊、工人先鋒號、青年突擊隊,沖刺工程“急、難、險、重”任務,取得重大節點勝利,助力工程安全優質高效,取得了機械高利用,人員高素能,安全零事故、生產高效能的好成績,出色地完成了2024年各項考核指標。

    項目部根據青年員工意向和能力進行分配,通過以老帶新的模式,讓他們更好的融入新環境、進入角色,多措并舉增強個人專業素養和能力,讓新員工快速部門中流砥柱。

    由鄒學成、簡貴友、楊勝旺組成的領導班組,在工程“急、難、險、重”任務面前,率先垂范、身先士卒,統籌協調項目、公司、設備供應商、分包單位各單位,以項目為核心,積極服務于項目,切實解決項目各方難題。工程建設中整日堅守在項目施工一線,嚴守安全質量關;用科學、有效的經營手段,每月按時向業主單位申請工程進度款,統籌各項資金的回留與投入,確保工程建設喜訊連連。

    2024年5月21,生產樓建筑施工完成;

    2024年6月19日,集電線路、升壓站系統調試完成;

    2024年6月22日升壓站首次帶電成功;

    2024年6月27日,光伏區首并帶電;

    2024年8月30日,項目實現全容量并網。

    據悉,項目建成投用后,按照年平均利用小時數1315.8計算,每年可向電網提供1.97億kWh的綠色電力,營業收入6627.6萬元,稅收861.6萬元,廢物廢氣排放為零;工程建設期間,采購當?shù)厣笆ú?000萬元,提供勞動崗位1000余個,經濟效益、社會效益顯著,對推動當?shù)氐谌a(chǎn)業發展,緩解該地區電力工業的環境保護壓力,促進地區經濟持續發展做出了積極貢獻。
